Efter at have gennemført en forretningsanalyse, og have fået udarbejdet en oversigt over ønsker og behov for forretningen, er virksomheden nu klar til at overdrage dette til en leverandør.

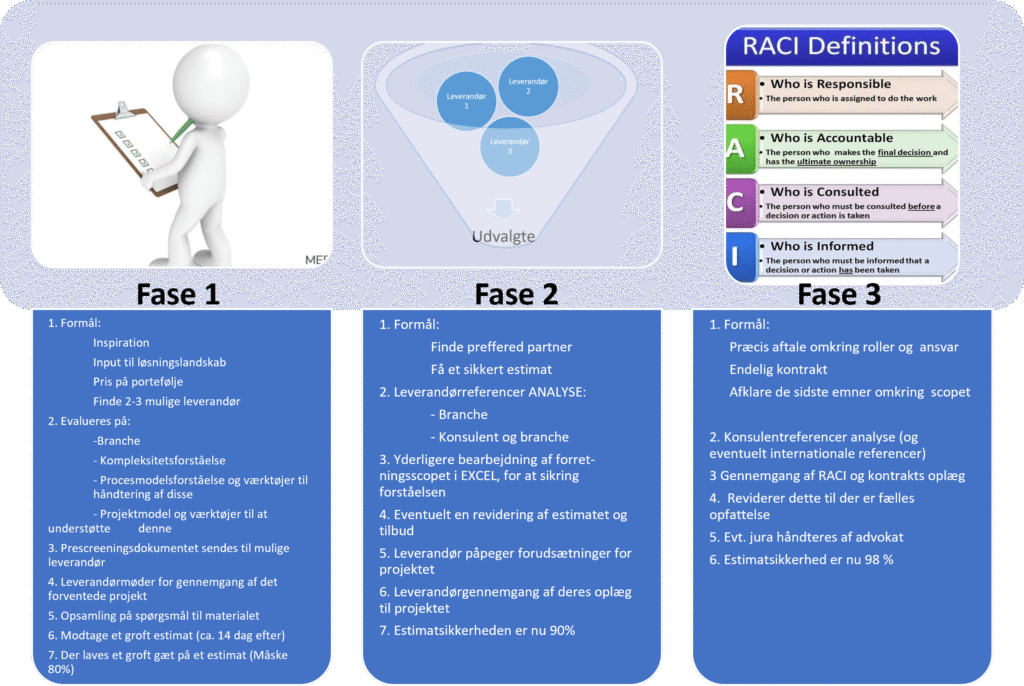

Til højre ses de 3 fase jeg altid anbefaler i ”Udbuds- og kontraktsfasen” i projektmodellen. Specielt ved de større D-rejser, undervurderes denne kraftigt.
De væsentligste formål med de 3 faser er:
IT-leverandør vil altid forsøge at minimerer deres indsats i disse 3 fase, da de jo godt ved, at timer leveret i denne fase, ikke er til fakturering.
Specielt fase 2 vil de fleste foreslå en anden model, da denne kan kræve at en tung konsulent, bruger en del tid på at forstå alle detaljerne. Deres forslag kan have mange navne, men en fælles betegnelse for dette kunne være ”et forretnings blueprint”, og indeholder ikke fakturerbare timer.
Oven nævnte vil ved mindre D-rejser tage minimum 1-2 måneder, og ved større tager det ofte 3-6 måneder, hvis arbejdet skal gøres tilstrækkeligt, og det er vigtigt at understrege, at det kan blive meget dyrt at gennemføre udbuddet utilstrækkeligt.
En forcering af dette vil blot resultere i, at en eller flere af de nødvendige aktiviteter ikke bliver bearbejdet tilstrækkeligt, og i sidste ende vil du som kunde, med sikkerhed kommer til at betale for det.
